Heraanleg Kluizensesteenweg maakt omgeving veiliger en groener
Werken in Gentse kanaalzone starten maandag 11 maart
7 maart 2024
Op maandag 11 maart 2024 starten de werken aan de Kluizensesteenweg in Gent op de grens met Evergem. De straat krijgt een nieuw gescheiden rioleringsstelsel en een heraanleg met een vrijliggend dubbelrichtingsfietspad van 4 m breed. Dit fietspad vormt een veilige verbinding richting de koppelingsgebieden Langerbrugge-Zuid en Kerkbrugge-Oost en de achterliggende industriezone. De werken duren tot na de zomer. De kostprijs van de werken bedraagt 770.000 euro, met de werken aan de spoorwegovergang erbij komt dit op een totaal van 900.000 euro.

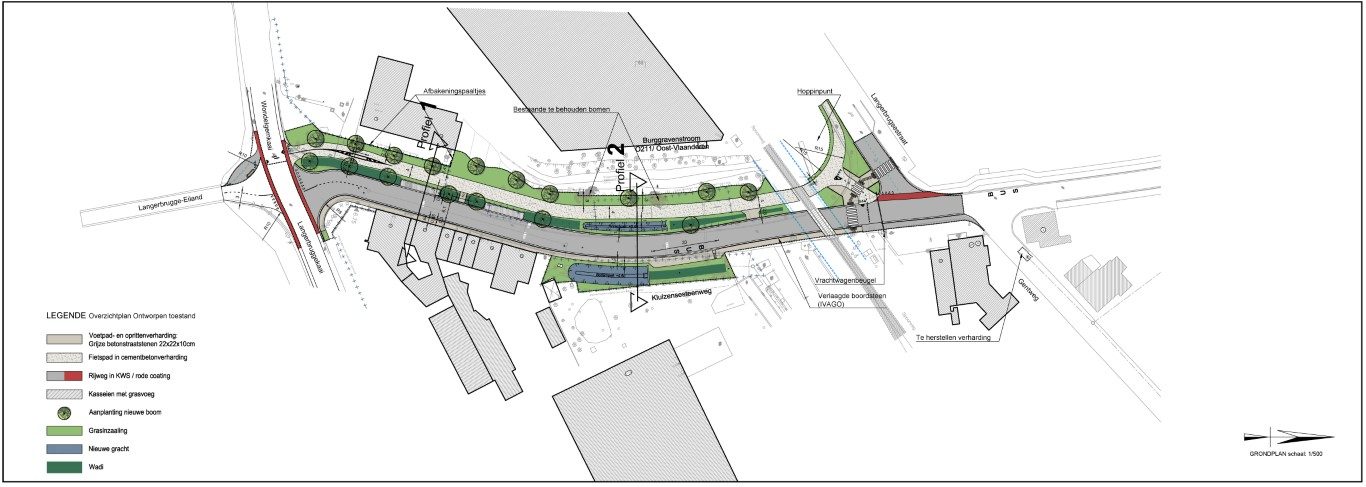

Werken aan de Kluizensesteenweg
De werken worden uitgevoerd door Farys, het Agentschap Wegen en Verkeer (AWV), de Vlaamse Landmaatschappij (VLM), samen met de Stad Gent en de gemeente Evergem.
De heraanleg van de Kluizensesteenweg met een vrijliggend fietspad vormt de laatste schakel in het landinrichtingsproject Langerbrugge-Zuid van de Vlaamse Landmaatschappij (VLM). De uitvoering werd bekeken in een groter geheel van andere werken die in deze omgeving ook op de planning stonden zoals de aanleg van een gescheiden rioleringsstelsel. Dit betekende bijkomend overleg en afstemming met verschillende administraties, besturen en aannemers. Vanuit het landinrichtingsproject nam VLM hierbij een coördinerende rol op. Dit leidde tot een uitvoeringsproject waarbij de werken worden afgestemd op elkaar en de overlast voor de buurt beperkt blijft.
Brede fietspaden en meer groen
De nieuwe fietssnelweg F402 zal langs de Kluizensesteenweg 4 meter breed zijn en zal fietsers veilig van het veer van Langerbrugge naar de Burggravenlaan en bij uitbreiding de Gentweg laten fietsen. De bermen tussen de fietssnelweg en de rijweg leggen we breed en verlaagd aan. Zo kan het water van de weg en het fietspad rustig in de bodem trekken. Tussen het fietspad en de rijweg en ook langs de Burggravenstroom planten we bomen.
Op vraag van de bewoners voorzien we 4 parkeerplaatsen. De Kluizensesteenweg krijgt ook een nieuwe bushalte. Deze zal vlot bereikbaar zijn via nieuw aangelegde brede voetpaden.
De werken worden uitgevoerd door aannemer Van den Berghe, de werken aan de spoorwegovergang door Infrabel. De totale kostprijs van de werken bedraagt 900.000 euro.

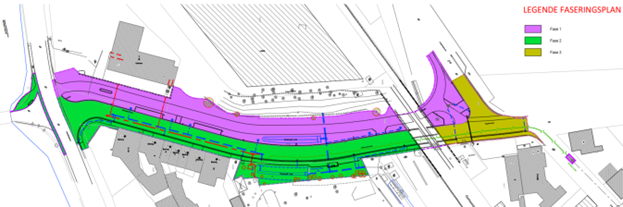

Drie fases voor minder hinder
De werken starten op maandag 11 maart 2024 en duren tot na de zomer. Slechte weersomstandigheden zoals vorst of regen kunnen voor vertraging zorgen.
- Fase 1: van maandag 11 maart 2024 tot de zomer
- er wordt dan gewerkt tussen de Langerbruggekaai en de spoorweg
- in deze fase leggen we het vrijliggend fietspad aan.
- Fase 2: tussen 15 april en 15 mei 2024
- dan gebeuren de riolerings- en wegeniswerken en de werken aan de spoorwegovergang
- de werken aan de spoorwegovergang worden uitgevoerd door Infrabel
- gedurende één week zal de spoorwegovergang afgesloten zijn voor alle verkeer.
- Fase 3: start net voor of kort na de zomer
- werken aan het kruispunt Langerbrugsestraat en Burggravenlaan
- tijdens deze werken geldt er een omleiding.
Toegankelijkheid
Tijdens de werken blijft de verbinding tussen de Burggravenlaan en de Langerbruggekaai, op 1 week na, steeds toegankelijk zijn voor fietsers. Die ene week valt in de periode 15 april 2024 tot 15 mei 2024. De exacte week wordt gecommuniceerd zodra de concrete datum beschikbaar is.
Vanaf maandag 11 maart 2024 tot het einde van de werken wordt de weg afgesloten voor alle gemotoriseerd verkeer. Er geldt dan een omleiding. De omleidingsplannen zijn raadpleegbaar zijn via www.vlm.be/kluizensesteenweg
De bussen van De Lijn zullen vanaf 11 maart tot het einde van fase 2 een omleiding volgen via de Langerbruggestraat. Vanaf fase 3 zullen ze via Elslo rijden.
Tijdens de werken probeert de aannemer de hinder voor de buurt zoveel mogelijk te beperken. Alle hinder vermijden, is evenwel onmogelijk. De aannemer houdt zo lang mogelijk de voetpaden in bruikbare staat.
